Réfection du pont

Mise à jour juillet 2024 – P. Baratault

La remise en état du pont de franchissement du fossé de la Batterie de la Pointe est une bien longue histoire qui a la date de cette mise à jour est encore loin d’être terminée. Après un court rappel du besoin on traite ci-après de ses différents épisodes :

  • Projet initial proposé par ADPP en 2012
  • Six années d’itérations infructueuses de 2014 à 2020
  • Autre itération infructueuse de 2020 à 2022
  • Passerelle temporaire pour chantiers d’insertion à partir de 2023
  • Projet pour passerelle ouverte au public

Le besoin

Dès le démarrage des chantiers d’insertion Batterie de la Pointe en 2009, la question de la réfection du pont donnant accès aux plateformes et aux casernements se pose. Les structures métalliques du pont d’origine sont rongées par la rouille et il est devenu risqué de l’emprunter. Pour accéder à leur relais de communications, les pompiers ont fait mettre en place un un escalier permettant le passage par le fossé. Cela pouvait convenir lors des chantiers internationaux mais montre vite ses limites dès lors que l’on a des matériaux lourds à transporter et un grand volume de gravats à évacuer. Différentes solutions sont explorées mais n’aboutissent pas. Les gravats qu’on ne peut évacuer continuent de s’accumuler. ADPP décide en 2012 de conduire un projet aussi proche que possible de la réalisation d’origine pour conserver au site sa valeur patrimoniale et pouvoir prétendre au lancement d’une souscription sous l’égide de la Fondation du patrimoine.

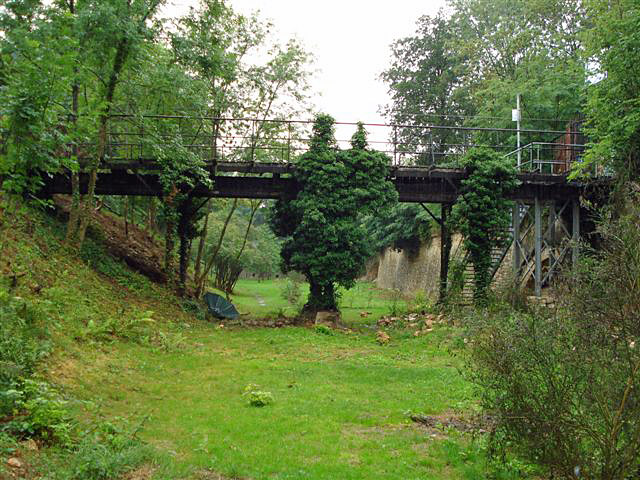

pont-d'origine-2

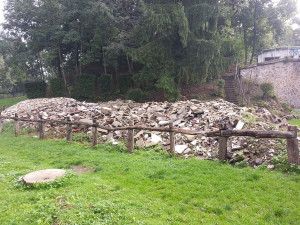

 Les gravats à évacuer :Gravats à évacuer

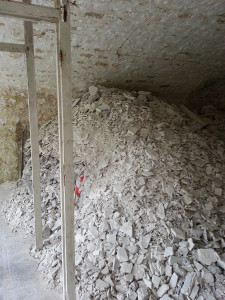

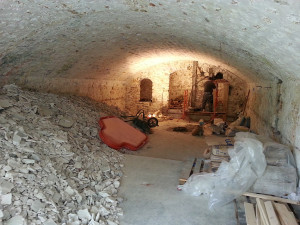

gravats-2gravats-3





Le projet initial (2012)

Le principe de base est de remplacer les structures métalliques d’origine qui étaient rivetées façon tour Eiffel par des profilés d’aujourd’hui, bien moins coûteux,  en s’appuyant sur les culées maçonnées en meulière existantes et sur trois couples de piles métalliques intermédiaires. Les caractéristiques générales du pont réhabilité sont les suivantes :

  • charge maximum admissible pour le pont réhabilité fixée à dix tonnes.
  • longueur totale 17,7 m (trois travées de 4,3 m et une de 4,8 m), largeur 4 m, hauteur sous tablier de 4 m,
  • tablier en chêne, comme à l’origine, ou plaques béton avec trottoirs de part et d’autre équipés des rambardes métalliques du pont d’origine adaptées aux normes de sécurité d’aujourd’hui.

Pour associer les chantiers d’insertion à la réalisation de cet ouvrage en évitant le travail en hauteur, il est prévu que les tronçons de pont soient fabriqués en usine puis assemblés et équipés au niveau du sol avec mise en place finale par camion grue. On compte de 18 à 24 mois pour études, réalisations en usines, montage et épreuves de test sous réserve d’obtention du flux de financements nécessaires.

Vues de dessus, de côté et en coupes du projet initial

Structure-pont1tablier1Avant-Projet-pont-batterie

Téléchargement : Réfection du pont

Autre itération infructueuse  (2021-2022)

Les élections municipales de 2020 si elles n’entraînent pas de changement de majorité ont pour conséquence une redistribution des responsabilités parmi les adjoints. Une commission regroupant des élus majoritaires est chargée d’examiner ce que peut être l’avenir du site. ADPP est invitée à s’y exprimer. Les conclusions de cette commission vont dans le sens d’aménagements au profit d’activités associatives, la première étape à engager étant la remise en état du pont. L’adjoint au maire Pierre Costi  en est chargé. La première décision prise est de mettre fin au marché de maîtrise d’œuvre passé en 2015 vu les piètres résultats obtenus et d’engager une nouvelle consultation pour maîtrise d’œuvre sur des bases plus claires que précédemment. Pour éviter d’avoir à appliquer les normes s’appliquant à des ponts autoroutiers il est décidé qu’on ne réalisera qu’une passerelle pour public avec capacités de passages de véhicules de secours de classe 12,5 t maximum. Suite à appel d’offres sur ces bases, un nouveau maître d’œuvre est sélectionné. Les résultats des études menées précédemment sont mis à sa disposition (résultats des sondages notamment). Le marché correspondant est notifié  fin 2020. L’affaire est conduite avec détermination et en octobre 2021, un DCE (Dossier de Consultation d’entreprise) avalisé par un Bureau de contrôle permet un appel d’offres pour réalisation.

Profil_pont_DCE_oct_2021
Profil du pont ayant donné lieu à appel d’offres pour réalisation fin 2021

Les offres reçues dépassent notablement le budget prévu par le maître d’œuvre. À cela s’ajoute que d’importantes subventions obtenues précédemment par la Ville pour la réfection du pont et sur lesquelles on comptait ne sont plus valides car non engagées à temps. Décision est alors prise par le Bureau municipal  de mettre définitivement fin au projet en janvier 2022.

Passerelle temporaire pour chantiers d’insertion (2023….)

Réfection d'entrée casernement
Réfection d’entrée casernement

En 2022, ADPP fait le constat qu’au bout de dix années et beaucoup d’énergie et d’euros dépensés, on se retrouve exactement dans la situation qui en 2012 avait conduit au lancement d’une souscription. Ainsi pour la remise à l’état initial d’une entrée de casernement, il aura encore fallu que l’équipe chantiers d’insertion transporte à la main meulières, sable, chaux et eau nécessaires en passant d’abord par un escalier, le fossé, une longue pente raide puis la cour et les gravats ont continué de s’accumuler.

Pour pouvoir poursuivre ces travaux de remise à l’état initial dans des conditions correspondant mieux aux objectifs d’une insertion professionnelle en limitant les temps consacrés à des transports à la main et aussi parce qu’elle estime avoir des comptes à rendre aux souscripteurs qui lui avaient fait confiance, ADPP décide d’établir avec le concours d’Études et chantiers un nouveau projet. Il porte sur la réalisation  d’une passerelle temporaire (classe 10 ans)  pour usage exclusif chantiers d’insertion, les moyens d’accès actuels pour le public (escalier) n’étant pas affectés. Son financement est prévu par des prêts personnels avec l’espoir qu’une fois les travaux réalisés, les fonds collectés lors de la souscription pourront aider à leur remboursement. Une généreuse contribution de la Fondation Bruneau  qui assure pour cette opération presque intégralement  la couverture de l’encadrement du chantier d’insertion a été un facteur déterminant.

Projet de passerelle temporaire pour usage chantiers d'insertion
Projet de passerelle temporaire pour usage chantiers d’insertion

Ce projet a reçu lors d’échanges informels  en novembre 2022 un accueil favorable du Maire. Ce n’est toutefois qu’à la mi 2023 qu’a pu être finalisée une convention autorisant les travaux. Ils ont commencé à l’automne par le démontage de la passerelle d’origine et se sont poursuivis par la préparation du renforcement des maçonneries existantes. L’objectif était une utilisation à partir de fin 2024 mais les conditions météo de début d’année  et les faibles  disponibilités des équipes Études et chantiers rendent cet objectif difficile à tenir. Ci après exemples des travaux menés à ce jour (mi juillet 2024).

Pour plus d’informations  cliquer sur le lien ci-après :Presentation_Passerelle_temporaire

Projet pour une passerelle ouverte au public

Une contrainte que s’est imposé ADPP pour son projet de passerelle temporaire a été que les renforcements de maçonneries, non indispensables à ce stade, et les structures métalliques mises en place soient réutilisables en l’état si décision est prise d’élargir la passerelle temporaire et de l’ouvrir au public et au passage de véhicules de secours. L’objectif est de minimiser les coûts de cette extension. Cela supposait qu’un avant projet de passerelle définitive soit établi et la compatibilité de ce que l’on met en place au stade temporaire avec ce qui est nécessaire au stade final soit établie.

Il a été fait pour cela appel à un Bureau d’études qui a effectué les calculs nécessaires suivant les Eurocodes en vigueur et défini les ferraillages des renforts de maçonneries répondant au besoin final. La Ville a accepté de prendre en charge l’examen de ces calculs par un Bureau de contrôle agréé. Quelques réserves de ce Bureau sont en cours de discussions.

Il appartiendra à la Ville de décider des suites à donner, une première étape étant l’établissement par le Bureau d’études d’un dossier de projet permettant une évaluation précise des coûts puis l’établissement d’un dossier de consultations d’entreprises.

Ci après planches descriptives du projet de passerelle finale et exemples de plans de réalisation de maçonneries compatibles version temporaire, version finale.
